Sistema elétrico de Maringá está sendo ampliado para evitar cortes

O sistema elétrico que atende Maringá e região está sendo ampliado para adiantar-se à tendência de crescimento da demanda por energia nos diversos segmentos da economia local, assegurando a confiabilidade do fornecimento e a flexibilidade na operação. - Curitiba, 19/11/2021 - Foto: Copel

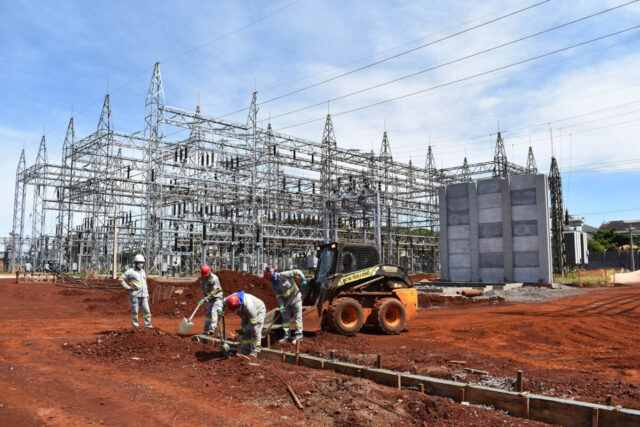

O sistema elétrico de Maringá e da região do Noroeste está passando por ampliação com o objetivo de adiantar à tendência de crescimento da demanda por energia nos diversos segmentos da economia local. A meta é assegurar o fornecimento e a flexibilidade na operação. Na Vila Esperança, por exemplo, as obras de construção da nova subestação Ingá estão adiantadas e os dois transformadores de 41 megavolts-ampere alocados nos compartimentos. São instalados em um novo padrão construtivo de subestação abrigada de equipamentos isolados com o gás hexafluoreto de enxofre (SF6).

A previsão para concluir o serviço é no primeiro semestre de 2022. Apenas nesta obra estão sendo investidos R$ 35,58 milhões, e mais R$ 1,7 milhão nas linhas de transmissão para chegar até outras três unidades já existentes na cidade. No total, são mais de R$ 100 milhões em investimentos. O resultado será um aumento na ordem de 30% na capacidade de entrega de energia ao município.

Além de novas conexões que reduzirão o risco de faltar energia e o tempo de duração dos eventuais desligamentos, o gerente de construção de linhas e subestações da Copel, Ricardo Soares Cavassin, explica que as obras colocam Maringá novamente na vanguarda do sistema de distribuição de energia.

“Maringá esteve entre as primeiras localidades atendidas pela Copel, e é reconhecida como um polo de inovações neste setor, como foram o caso da implantação das primeiras redes protegidas contra o toque de galhos de árvores e a construção de uma subestação abrigada, semelhante a um prédio comum, no Jardim Novo Horizonte. Agora estamos promovendo um novo passo de atualização tecnológica, que se somará ao trabalho de automação já desenvolvido na cidade, nos últimos anos”, disse Cavassin.

Outra unidade que vai contribuir com a sustentação da estrutura na Vila Esperança está localizada no final da Avenida Morangueira. O trabalho começou recentemente e está em fase de construção das fundações; a subestação também será feita em formato abrigado e compacto, contendo dois transformadores. O equipamento será responsável por abastecer aproximadamente 14 mil imóveis no município. São R$ 31 milhões em investimentos. As conexões previstas envolvem as subestações Maringá, na saída para Campo Mourão e Astorga.

Na próxima semana, o corpo técnico da Copel em Maringá receberá a visita da cúpula diretora da Administração Nacional de Eletricidade do Paraguai (Ande), empresa responsável pela geração, transmissão e distribuição de energia no País vizinho. A comitiva vai conhecer as novas tecnologias empregadas na operação das redes elétricas, trituração de resíduos da poda de árvores e o uso de drones em inspeções.

ANTIGAS

Também estão acontecendo melhorias e ampliações na unidade de transmissão que fica na saída para Campo Mourão. Poucos dias atrás houve a renovação de um transformador, painéis de proteção e equipamentos associados às conexões. O valor investido foi de R$ 13,2 milhões e o serviço vai beneficiar a operação da rede básica para toda a região. Outras melhorias foram realizadas na subestação da Avenida Mandacaru. A capacidade instalada foi dobrada a partir de investimentos de R$ 6,4 milhões.

Por fim, a subestação do Jardim Alvorada está recebendo dois transformadores novos e também barramentos que são a base de distribuição da energia para as unidades consumidoras finais. São R$ 21,7 milhões em investimentos.

Victor Cardoso
